2025年5月進捗状況報告

Posted on 2025年6月3日 by 株式会社藤澤組

5月末時点の各工事現場の進捗状況を報告します。

令和6年度 松本都市計画道路中条白板線白板橋下部工工事

河川が出水期に入り、河川敷内の工事を休止しております。11月ごろ再開の予定です。

令和6年度 国補道路改築(通学路緊急対策)工事 ㈠土合松本線 松本市 南耕地

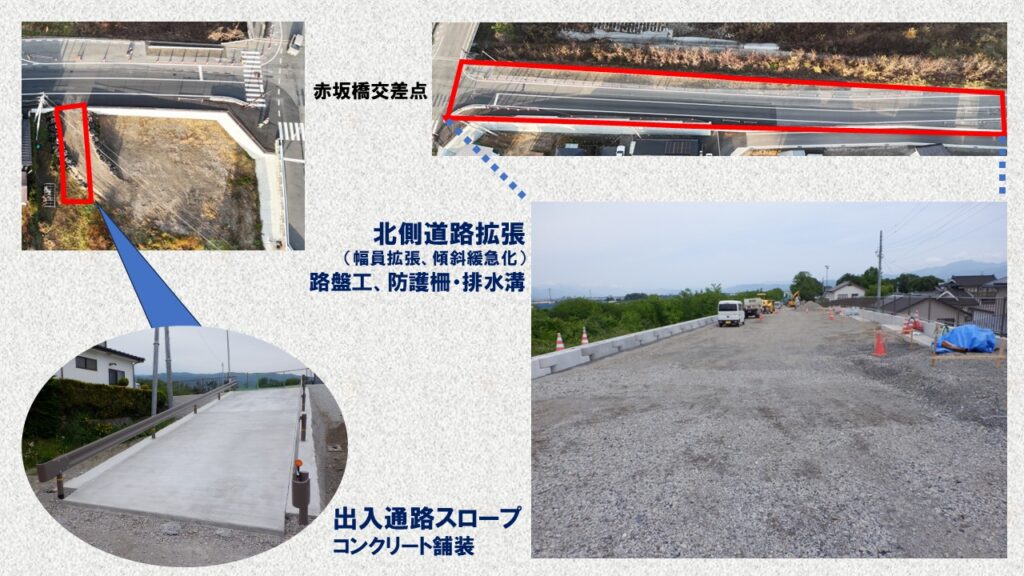

赤坂橋交差点の南側道路は民間敷地の出入道路スロープを完成させ、5月途中から北側道路の拡張工事を行っております。全面通行止めにてご不自由をお掛けしておりますが、工事区間の迂回のご協力お願いいたします。

松本管内根固補修工事 長野県松本市氷室地先から松本市上新地先

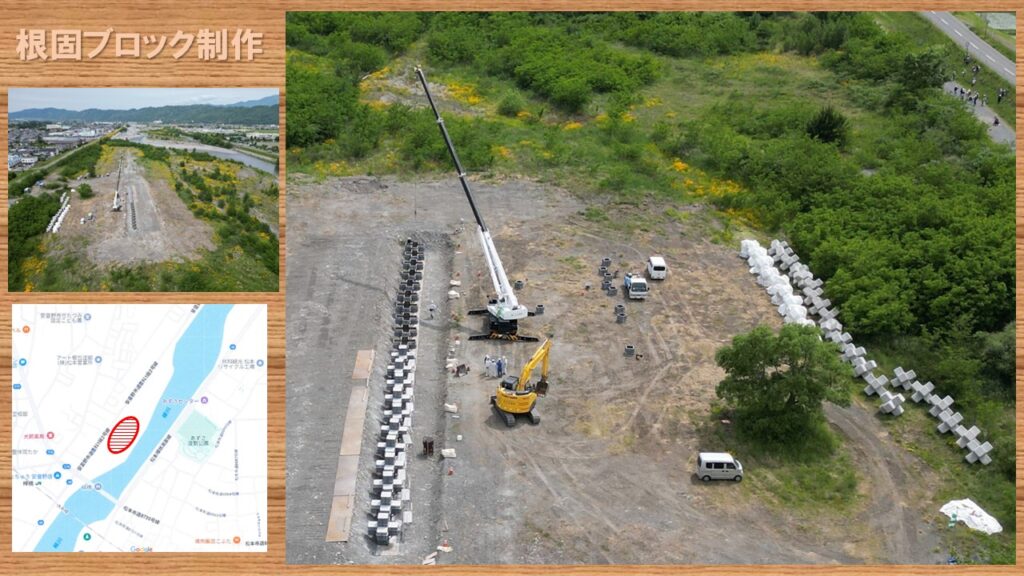

5月中程から梓橋下流の河川敷にて、根固ブロックの制作を開始しました。河川の災害非常時のストック分と梓川の護岸補強分を制作しております。

令和7年度 市道1054号線道路改良工事

令和6年度の市道1054号線工事の上部部分の道路改良工事となります。そのため終日片側交互通行の規制を行い工事を進めていきます。しばらく通行される方に不自由をお掛けしますが、ご理解ご協力のほどよろしくお願いいたします。

令和6年度 防災・安全交付金 舗装補修(ゼロ県債)工事 R143 松本市 渚~青木峠

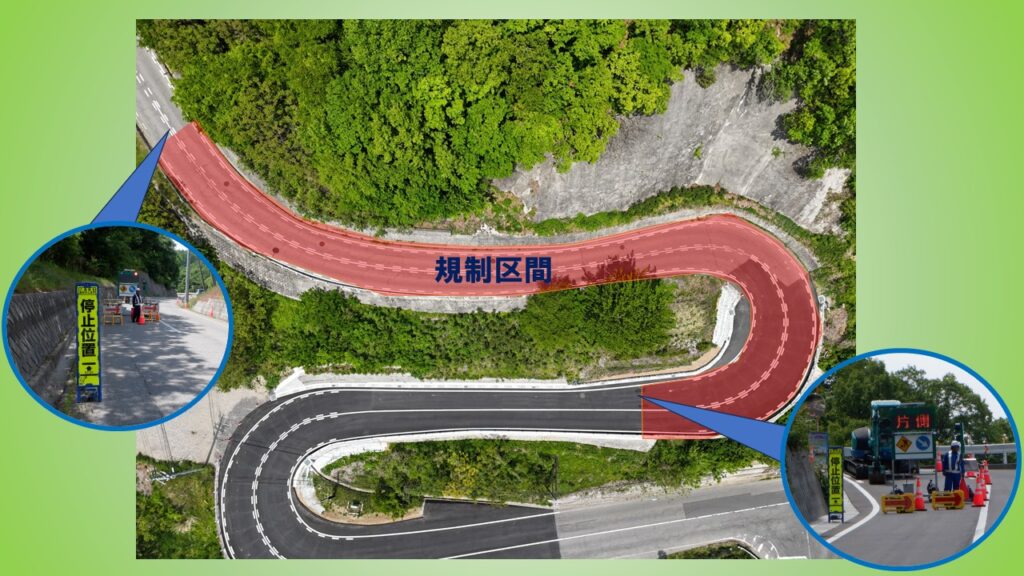

6月9日から国道143号線岡田伊深付近で、舗装の打ち換え工事を行う予定です。夜間は開放しますが、施工時は片側交互通行となります。ご協力のほどよろしくお願いします。

コメントを残す コメントをキャンセル

メールアドレスが公開されることはありません。 ※ が付いている欄は必須項目です

アクセス<br>〒390-0851<br>長野県松本市大字島内1260番地10

新着情報


2025年6月3日
NEW! 2025年5月進捗状況報告

2025年5月1日
2025年4月工事進捗状況

2025年4月3日
2025年3月工事進捗状況

2025年3月5日
2025年2月工事進捗状況

2025年2月4日
2025年1月工事進捗状況

  • ホーム
  • 会社案内
  • 事業紹介
  • リクルート情報
  • お問合せ
©2025 株式会社 藤澤組 | Powered by SuperbThemes & WordPress
