2月末時点の各工事現場の進捗状況を報告いたします。
令和6年度 松本都市計画道路中条白板線白板橋下部工工事

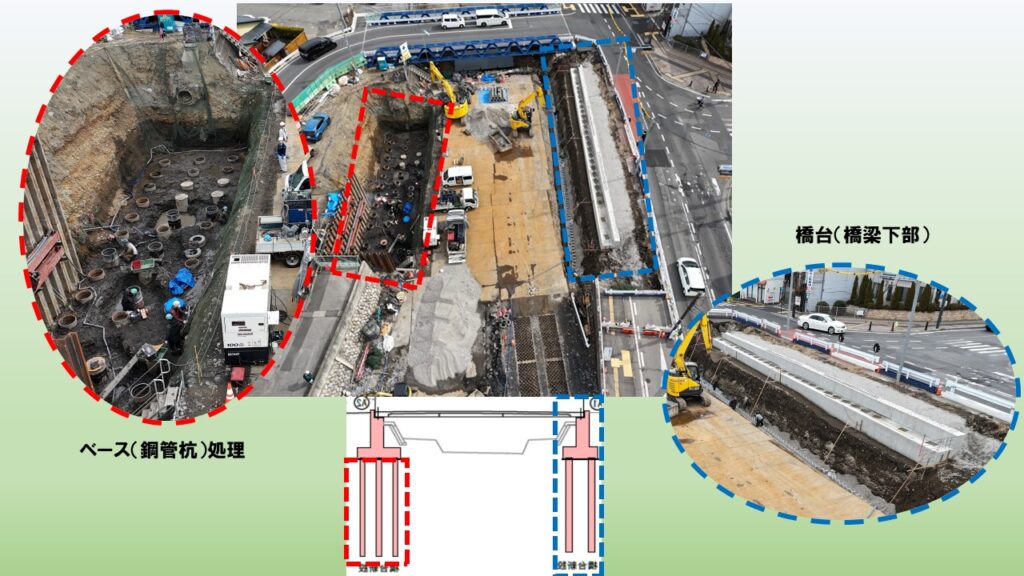

左岸側は、橋台制作が終了し、護岸の復旧作業が始まりました。右岸側は鋼管杭の処理を施し、橋台部分の制作の準備をしております。
令和7年度 市道1054号線道路改良工事

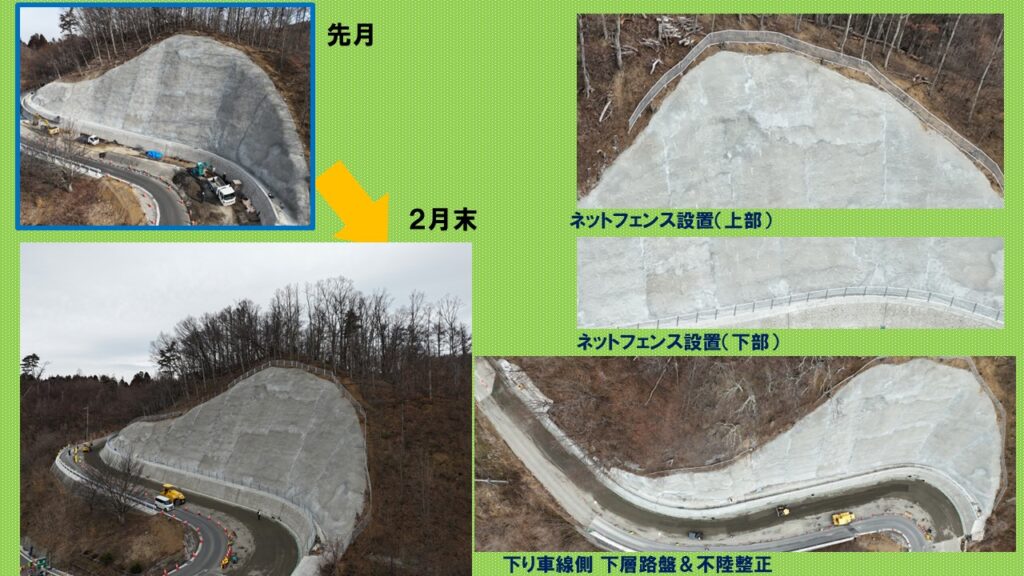

吹付工事をした斜面にネットフェンスを設置して、下り側(山側)の車道部分は側溝取付・下層路盤・不陸整正を行いました。3月はアスファルト舗装から始まり、残りの施工を行います。中旬までには完成する予定です。

令和6年度 防災・安全交付金広域河川改修(加速化)工事 ㈠田川 松本市 渚~村井(寿工区)

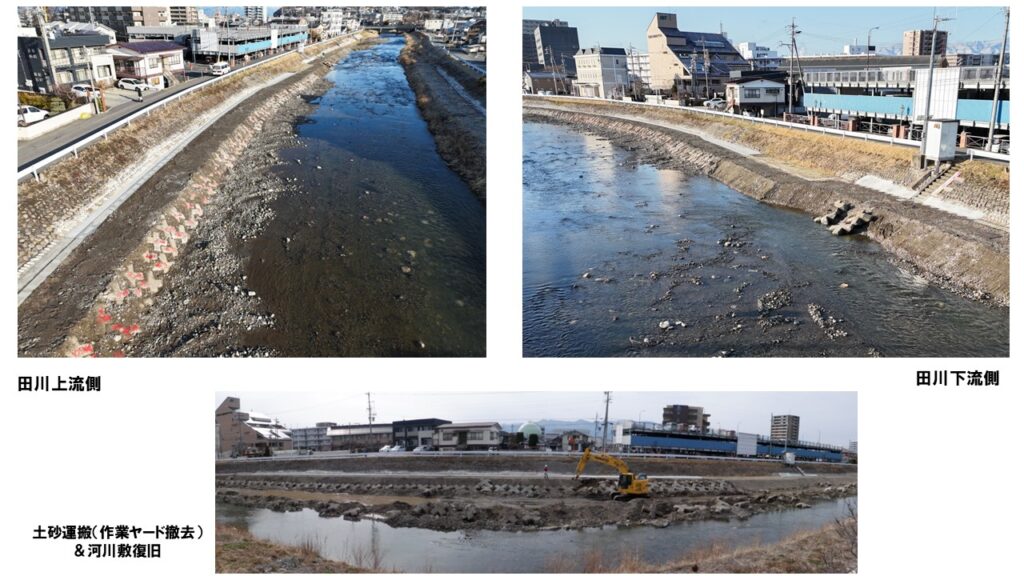

残り半分のブロック積を修了し、中張コンクリート打設を行い、護岸の主だった工事が終わりました。3月からは河川敷に設置した作業ヤードを撤去し土砂を搬出します。中旬までには整地し竣工する予定です。運搬のダンプ等が道路を通行するので出入りの際の交通規制に協力をお願いします。
令和6年度 防災・安全交付金施設機能向上(加速化)工事 ㈠奈良井川 松本市~塩尻市 小俣橋~今村橋2工区
下流側に護岸が完成し、上流側の護岸は下段のブロック積と中張コンクリートの施工を目途が付き、完成間際となりました。3月は残りの作業と河川敷の整地を行い竣工となる予定です。

令和6年度 防災・安全交付金広域河川改修(加速化)工事 ㈠田川 渚~村井(巾上工区)

河川敷内に設置した作業ヤードの撤去を行い、整地と根固ブロックの再設置を行いました。施工は全て終了となりました。河川内の土砂運搬の際、安全の為の通行規制にご協力頂きました事に感謝申し上げます。

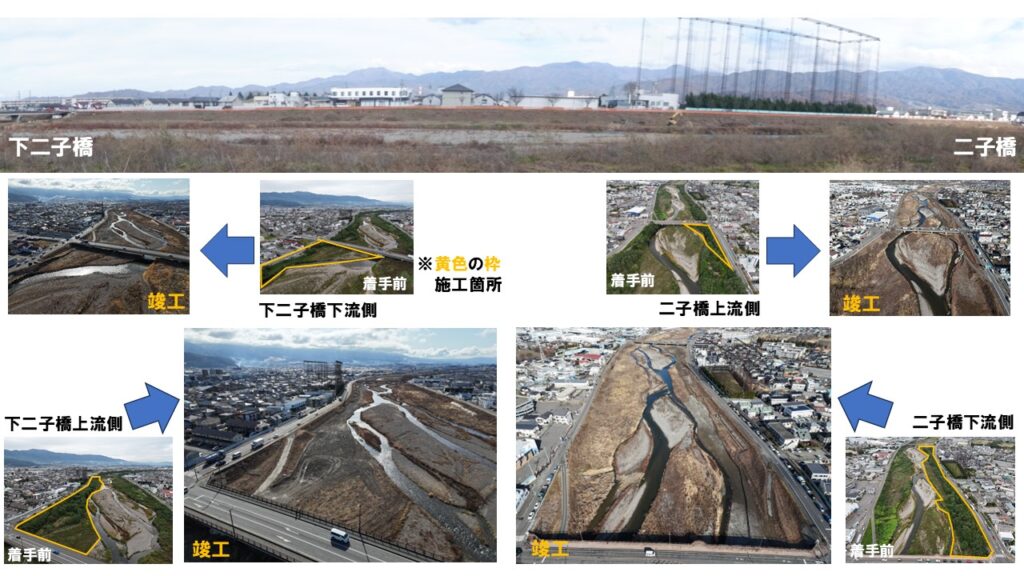

令和6年度 防災・安全交付金総合流域防災(加速化)工事 ㈠奈良井川 松本市 島内~笹賀2工区
1月に掘削した河川敷の残りの土砂を搬出し終えました。出入口で使用していた歩道を復旧し工事は全て終了です。ダンプ出入りの際にご協力いただいたドライバーの方に感謝申し上げます。

令和7年度 防災・安全交付金(防災公園)(重点)・県単公園合冊工事 松本平広域公園 松本市 今井その4
現在、工事を中断しております。4月ごろ再開の予定です。
令和7年度 村井駅東口交通広場整備等工事

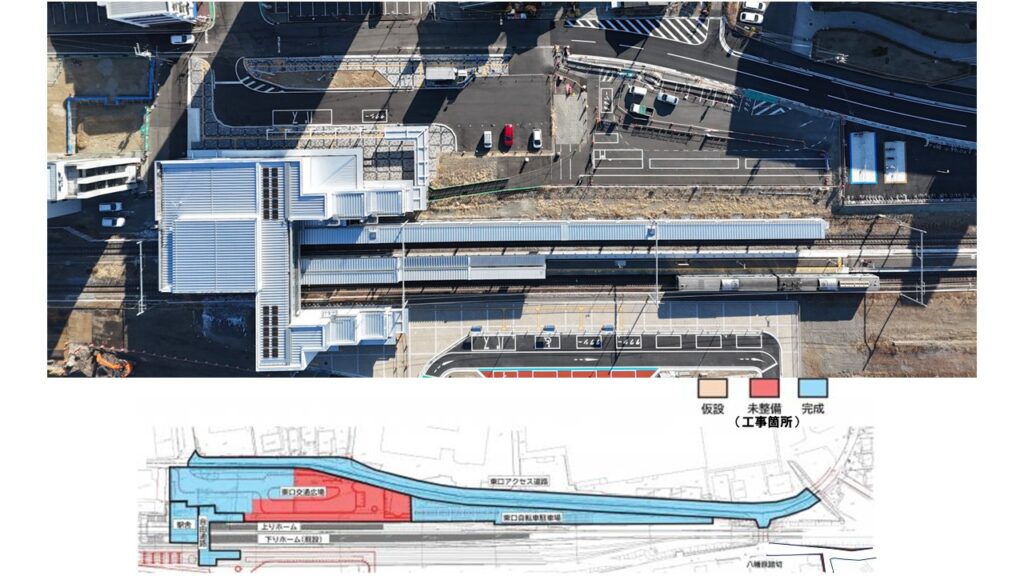

2月中に工事の準備を終え、3月より施工を開始します。左の画像の部分が工事箇所になります。工事に伴い現場構内の仮歩道が使えなくなります。歩行方法が変更になりますので、利用される方はご協力のほどよろしくお願いいたします。
