8月末時点の各工事現場の進捗報告を致します。

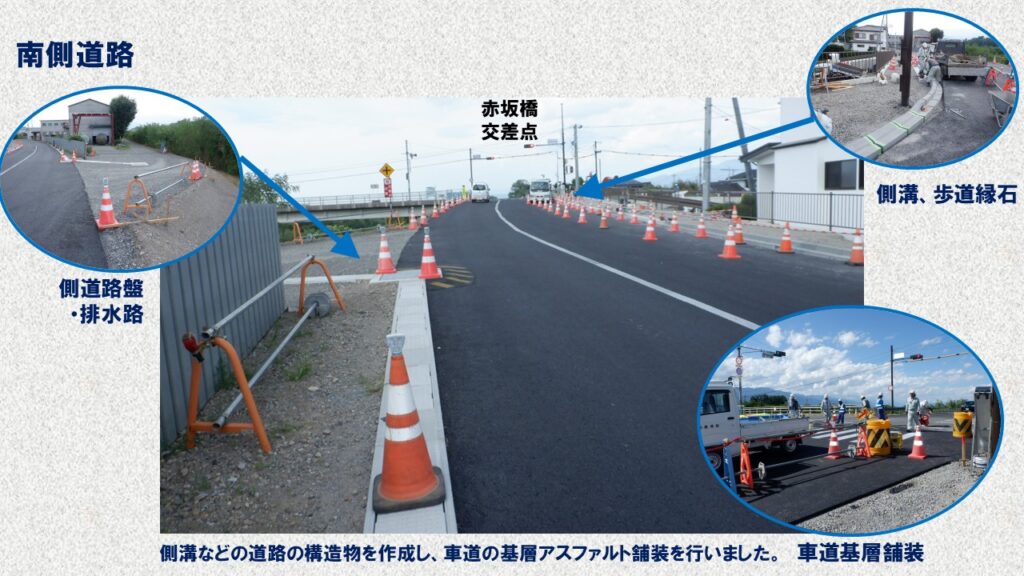

令和5年度 国補道路改築(通学路緊急対策)工事 土合松本線 南耕地

交差点南側の道路は、側溝・排水路・縁石などの主だった構造物の設置が終わり、車道の基層舗装で片側交互通行の規制を解除しました。車道と歩道の表層舗装を今月行う予定です。その際は一時的に交通規制となりますので、ご協力のほどよろしくお願いいたします。

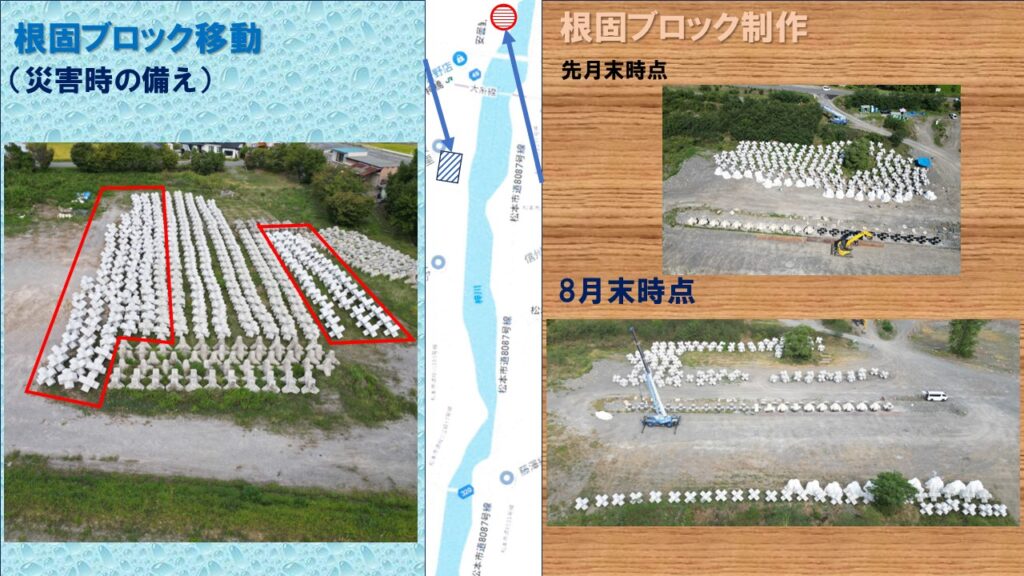

松本管内根固補修工事
作成した根固ブロックの一部を災害時に使用するストックヤードに運搬を開始しました。引き続きブロック制作は行いますが、河川への設置の準備も進めております。

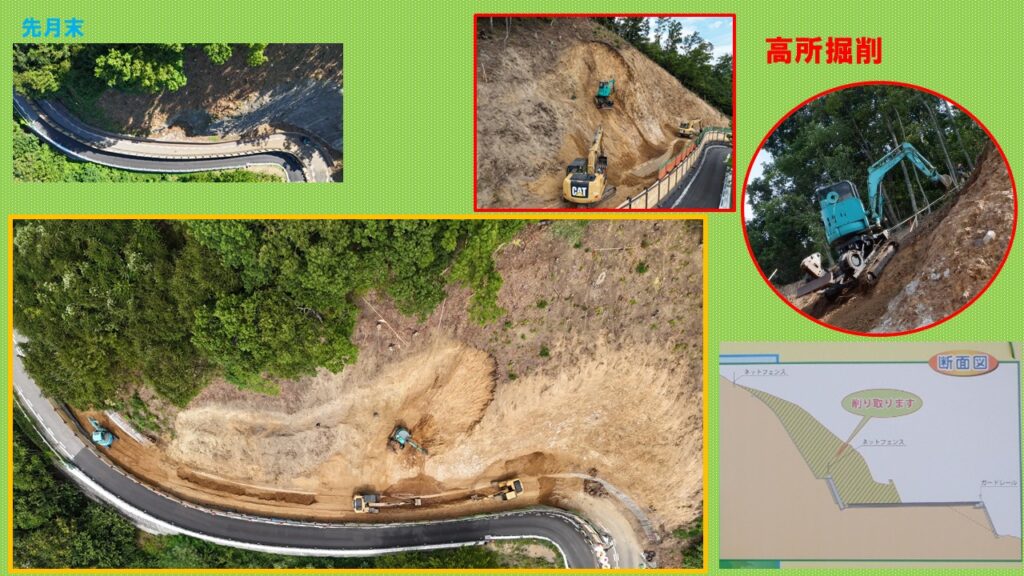

令和7年度 市道1054号線道路改良工事

8月の中旬より高所掘削を開始しました。斜面を削り道路の幅を広げるための空間を作成しております。
