2025年12月進捗状況

Posted on 2026年1月8日 by 株式会社藤澤組

12月末時点の各工事現場の進捗状況を報告します。

令和6年度 松本都市計画道路中条白板線 白板橋下部工工事

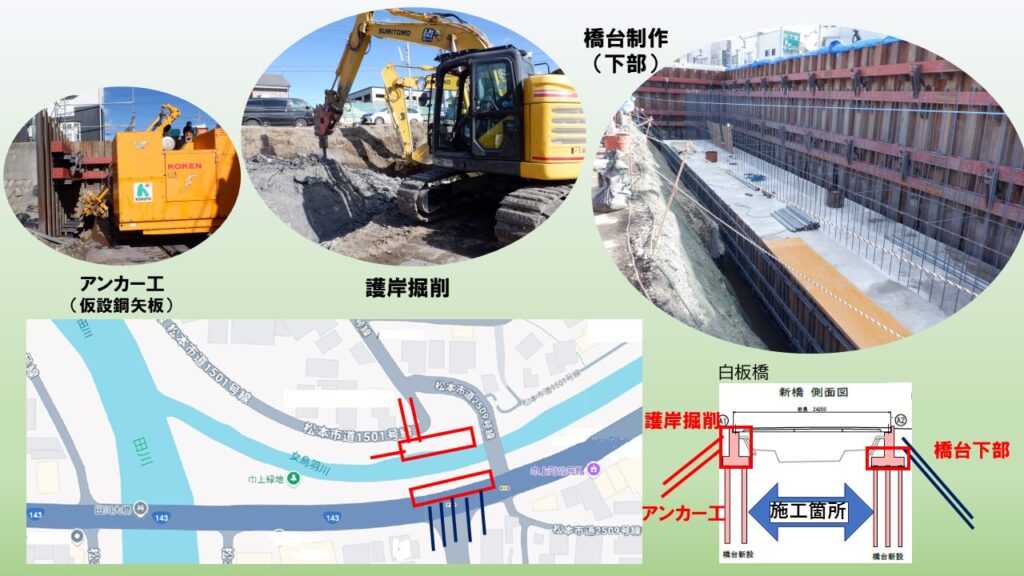

今月は左岸側の橋台の下半分の制作を行い、右岸側の切削を行いました。今月は引き続き左岸側の橋台部分と右岸側の鋼管杭の打ち込みなどの作業を予定しています。

令和7年度 市道1054号線道路改良工事

12月は、ブロック擁壁のブロック積が終わり、ネットフェンスの基礎設置と天端工を行い、同時に掘削した斜面に吹付工のためのラス張りの施工を行いました。1月は斜面のコンクリート吹付等の作業を行う予定です。

令和6年度 防災・安全交付金 広域河川改修(加速化)工事 ㈠田川 寿工区

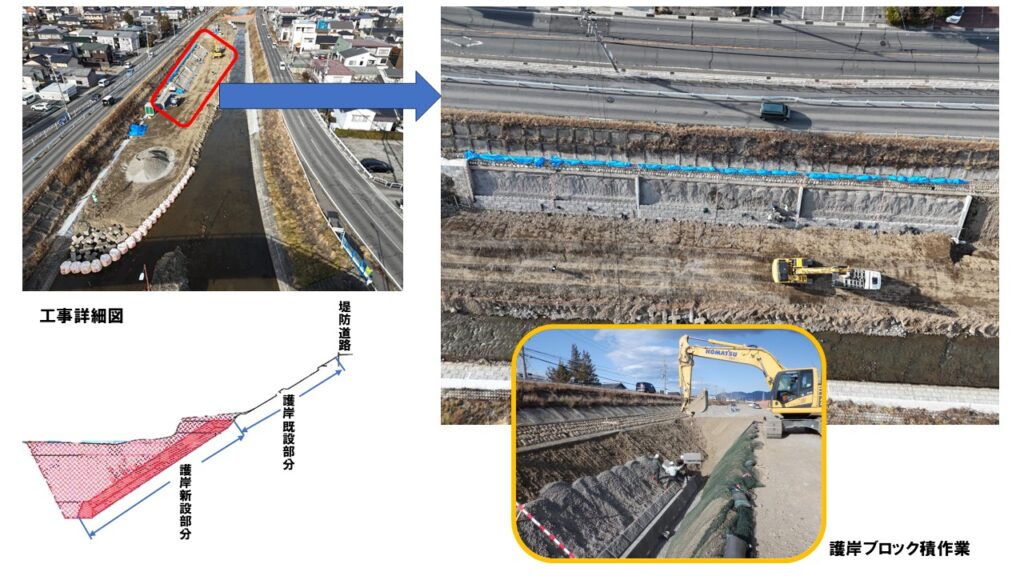

12月より護岸ブロックを積む作業を開始しました。1月も引き続きブロック積を行い工事を進めていきます。

令和6年度 防災・安全交付金 広域河川改修(加速化)工事 ㈠田川 巾上工区

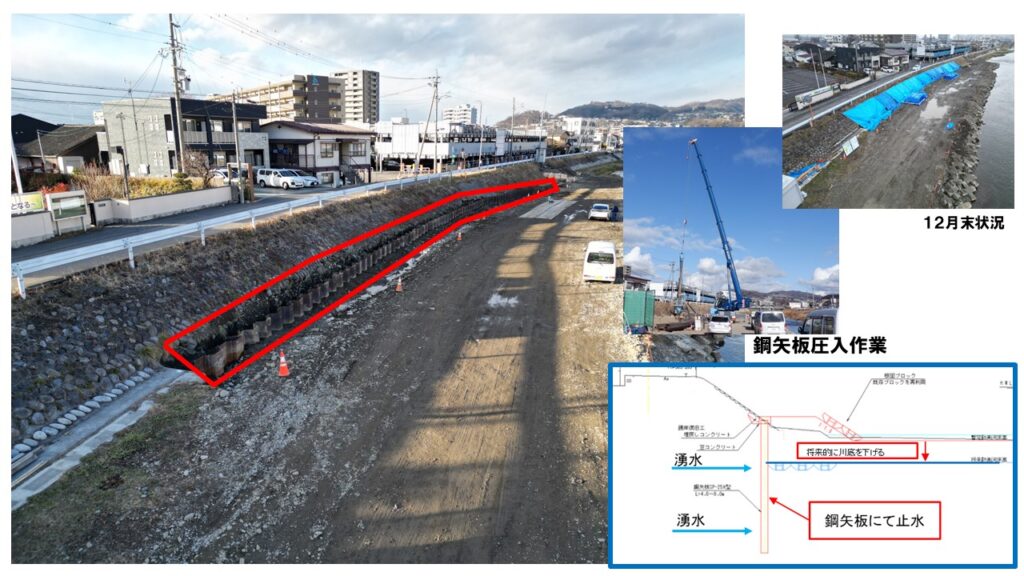

12月中に鋼矢板の圧入等の作業は終了しました。1月は鋼矢板に傘コンクリートの処理を行い、護岸の石積の復旧を行います。

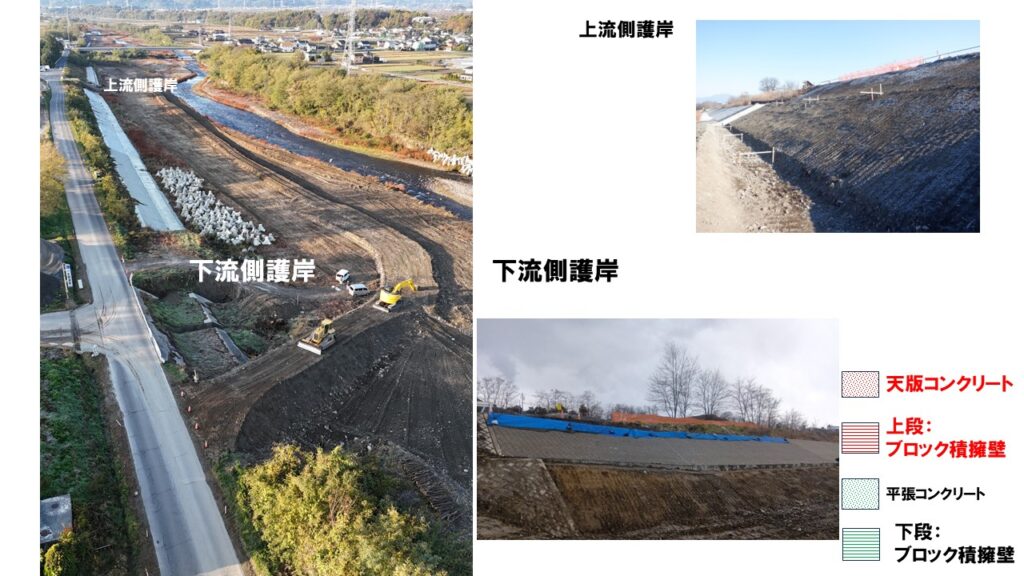

令和6年度 防災・安全交付金 施設機能向上(加速化)工事 ㈠奈良井川 今村橋上流2工区

12月は主に下流側の護岸の上部のブロック積まで完成させました。上流部の護岸も上部ブロック積が出来るよう整備し、1月よりブロック積を開始します。

令和6年度 防災・安全交付金 総合流域防災(加速化)工事 ㈠奈良井川 笹賀2工区

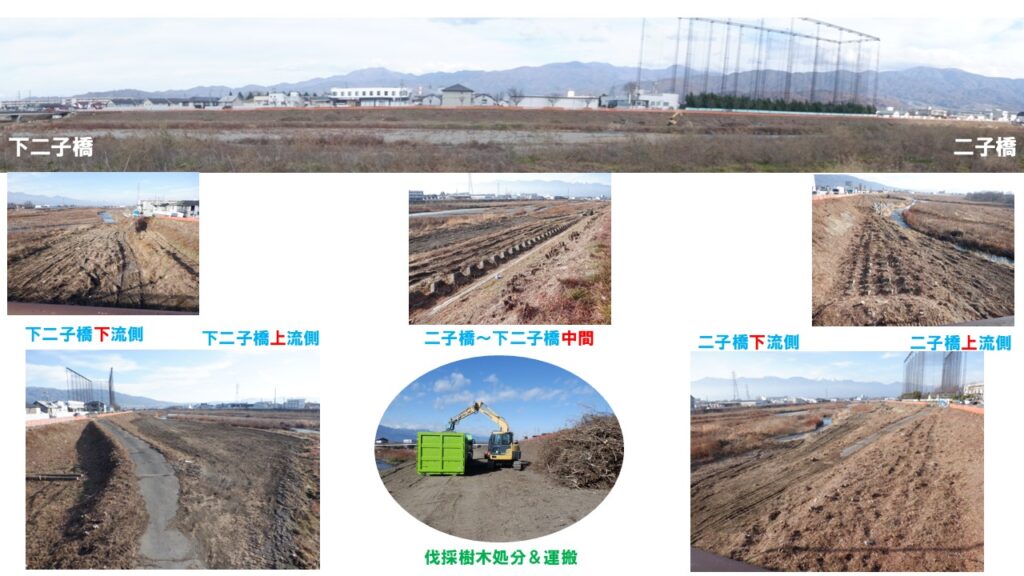

12月は先月伐採した樹木の除去・運搬と伐木した樹木の根に成長抑制処理を行いました。1月中旬ごろから河川敷の余剰土砂の掘削を行い、搬出を行います。隣接道路への運搬ダンプ車の出入りがありますが、細心の注意で行いますので、ご協力のほどお願いいたします。

令和7年度 防災・安全交付金(防災公園)(重点)・県単公園合冊工事 松本平広域公園 今井その4

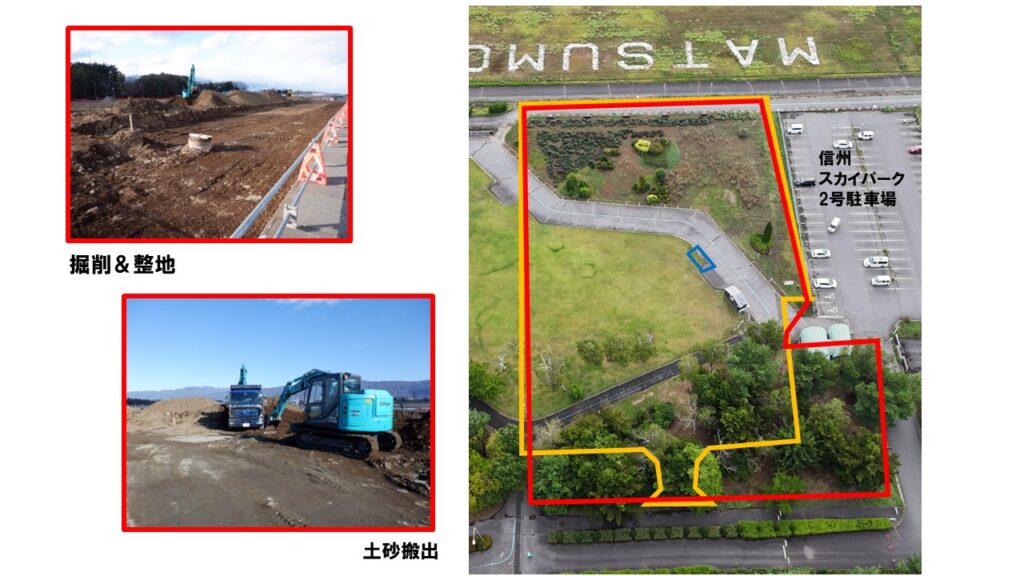

左の画像の赤い囲み部分の土砂の掘削と搬出を進めております。1月も引き続き同作業を行い、上下水管等の埋設物の移設等も行っていきます。その関連で一時併設のトイレの使用を制限させて頂きます。ご理解・ご協力のほどよろしくお願いいたします。

コメントを残す コメントをキャンセル

メールアドレスが公開されることはありません。 ※ が付いている欄は必須項目です

アクセス<br>〒390-0851<br>長野県松本市大字島内1260番地10

新着情報

2026年1月8日
NEW! 2025年12月進捗状況

2025年12月2日
2025年11月工事進捗

2025年11月5日
2025年10月工事進捗

2025年10月6日
優良建設工事表彰

2025年10月6日
2025年9月進捗状況その2

  • ホーム
  • 会社案内
  • 事業紹介
  • リクルート情報
  • お問合せ
©2026 株式会社 藤澤組 | Powered by SuperbThemes & WordPress
